端午假期
国家“十四五”规划重点工程
重庆云阳建全抽水蓄能电站建设现场依然一派繁忙
建设者们放弃休假、坚守岗位
为这座“超级充电宝”早日投产挥洒汗水

6月20日
记者走进电站地下厂房施工现场
看到焊花飞舞、机械轰鸣

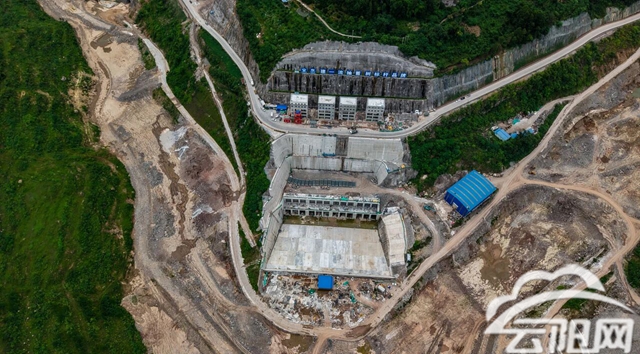

1至4号机组及副厂房共5个作业面正平行推进
向着七月初首台机组封顶目标全力冲刺

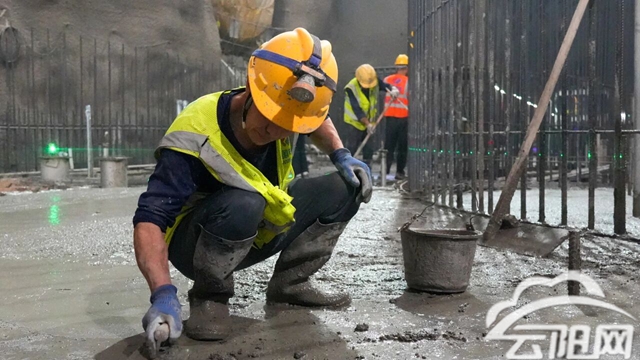

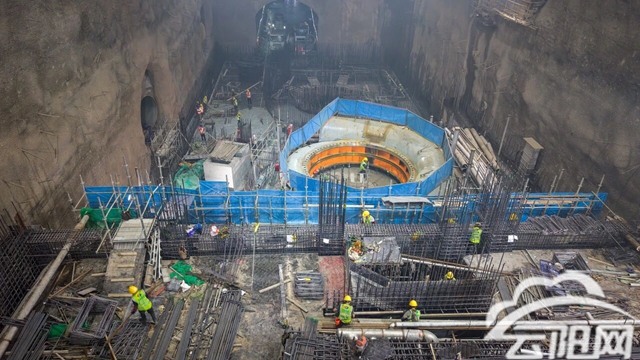

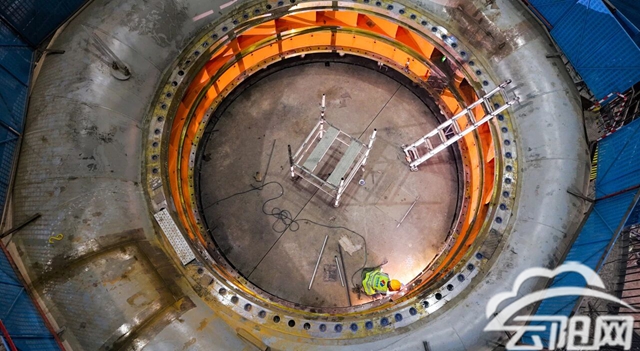

“目前,一号机组母线层已全部浇筑完成,正在进行发电机层钢筋安装;二号机组蜗壳浇筑完成,正开展水轮机层板面备仓;三号机组蜗壳吊装到位,正在进行焊接作业;四号机组锥管层混凝土同步浇筑······”重庆云阳建全抽水蓄能电站水电十四局二工区经理助理郭凯敏边走边说。


端午期间
整个地下厂房仍有500余名作业人员坚守岗位

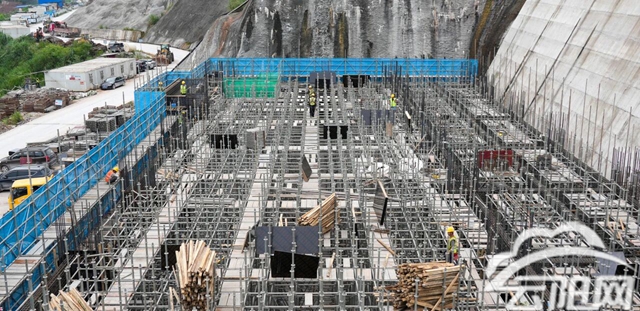

为一号机组发电机层浇筑做最后冲刺

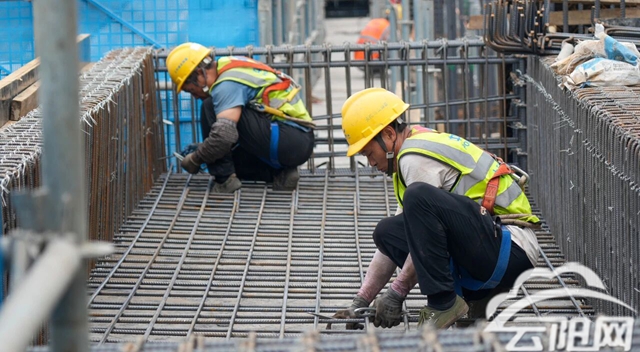

钢筋安装和浇筑完成后
首台机组即正式封顶
为后续机电安装创造有利条件

截至目前
电站整体施工进度已达61.6%
各关键工程正高效推进

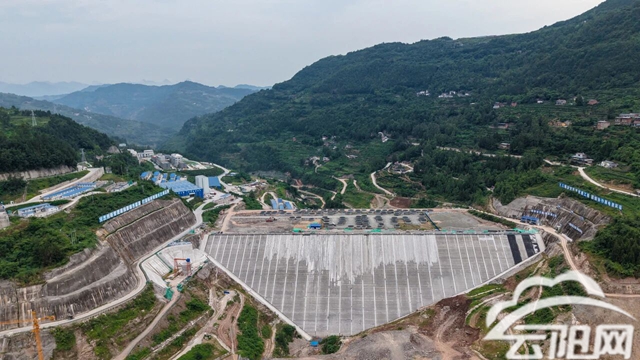

下水库工程进度最快,完成93.41%
地下厂房系统工程紧随其后,达71.61%
上水库工程同步推进,进度为77.42%

云阳建全抽水蓄能电站
是国家“十四五”规划重点实施项目
电站建成后
将为重庆电网提供1200兆瓦调节电源
有效缓解渝东北地区中长期电力容量和调峰缺口
对优化区域能源结构
保障电网安全稳定运行意义重大
云阳报第20200806期
