云阳网讯(记者 谭启云 熊虹林)端午假期,国家“十四五”规划重点工程——重庆云阳建全抽水蓄能电站建设现场依然一派繁忙。千名建设者放弃休假、坚守岗位,为这座“超级充电宝”早日投产挥洒汗水,用劳动诠释节日的意义。

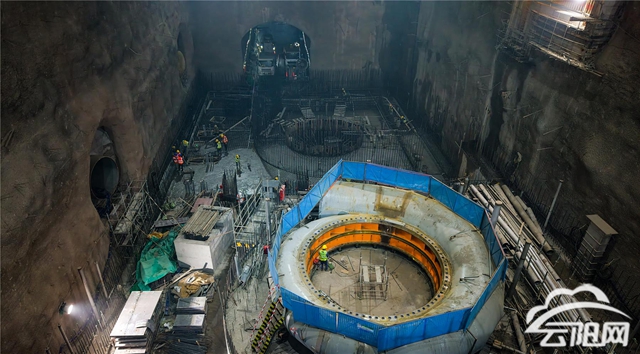

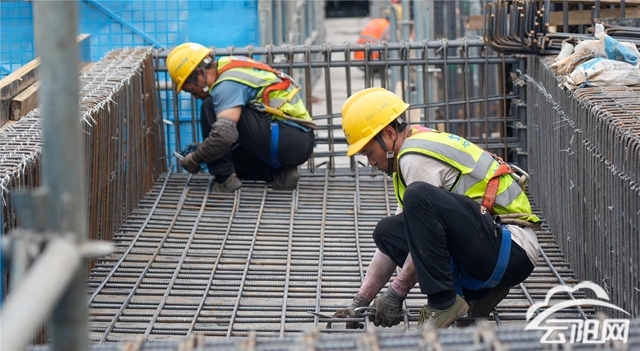

6月20日,记者走进电站地下厂房施工现场,焊花飞舞、机械轰鸣,1至4号机组及副厂房共5个作业面正平行推进,向着七月初首台机组封顶目标全力冲刺。“目前,一号机组母线层已全部浇筑完成,正在进行发电机层钢筋安装;二号机组蜗壳浇筑完成,正开展水轮机层板面备仓;三号机组蜗壳吊装到位,正在进行焊接作业;四号机组锥管层混凝土同步浇筑。”重庆云阳建全抽水蓄能电站水电十四局二工区经理助理郭凯敏介绍,端午期间,整个地下厂房仍有500余名作业人员坚守岗位,为一号机组发电机层浇筑做最后冲刺,“钢筋安装和浇筑完成后,首台机组即正式封顶,为后续机电安装创造有利条件。”

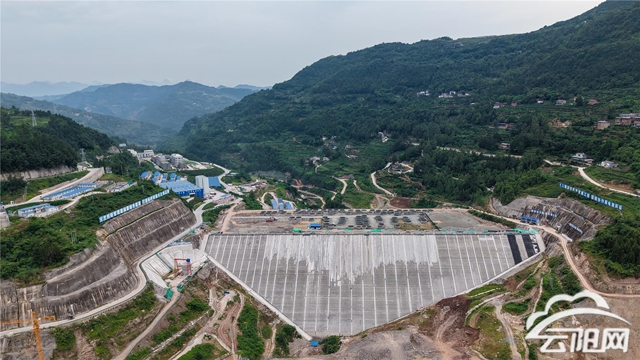

据介绍,截至目前,电站整体施工进度已达61.6%。各关键工程正高效推进:下水库工程进度最快,完成93.41%;地下厂房系统工程紧随其后,达71.61%;上水库工程同步推进,进度为77.42%。

云阳建全抽水蓄能电站是国家“十四五”规划重点实施项目。电站建成后,将为重庆电网提供1200兆瓦调节电源,有效缓解渝东北地区中长期电力容量和调峰缺口,对优化区域能源结构、保障电网安全稳定运行意义重大。
