7月9日
国家“十四五”规划重点工程
云阳建全抽水蓄能电站迎来关键节点

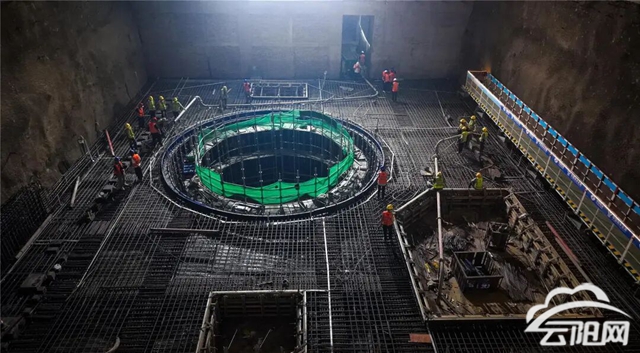

1号机组发电机层顺利封顶
标志着首台机组主体结构混凝土浇筑全面完成
为2027年按期投产发电打下坚实基础

1号机组自2025年7月启动建设
历时一年完成主体浇筑

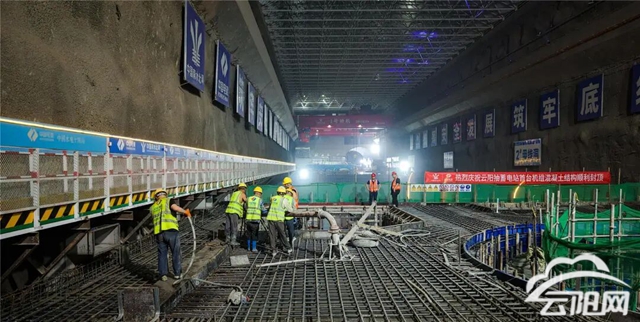

电站地下厂房结构复杂
自下而上需分14仓依次施工
涵盖尾水管层、蜗壳层、水轮机层
母线层和发电机层等多个关键区域
面对作业面狭窄、多工种交叉频繁
浇筑精度要求高等难题
施工方精心组织、科学作业
确保工程优质推进

“1号机组顺利浇筑至发电机层,标志着主体结构全面浇筑完成,为后续机电安装奠定了坚实基础,也为后续机组施工提供了宝贵经验。”云阳建全抽水蓄能电站水电十四局经理助理郭凯敏介绍,此次浇筑的发电机层混凝土累计达800立方米,采用两台车载泵泵送入仓,整体从厂房上游方向往下游方向,按台阶式方法浇筑。

郭凯敏表示
接下来整个地下厂房今年的目标
是到年底完成全部4台机组的土建施工
全面转入机电安装阶段
确保2027年首台机组按期投产发电

据了解

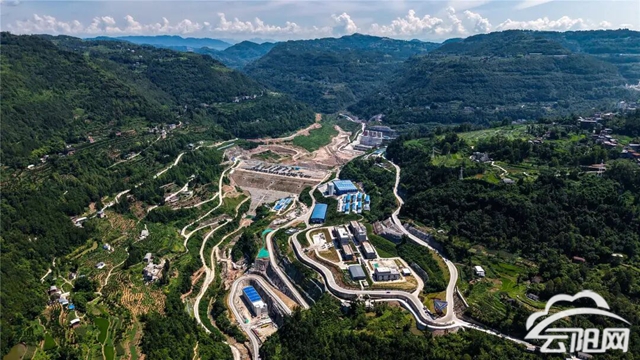

云阳建全抽水蓄能电站
是重庆电网重要的调节电源

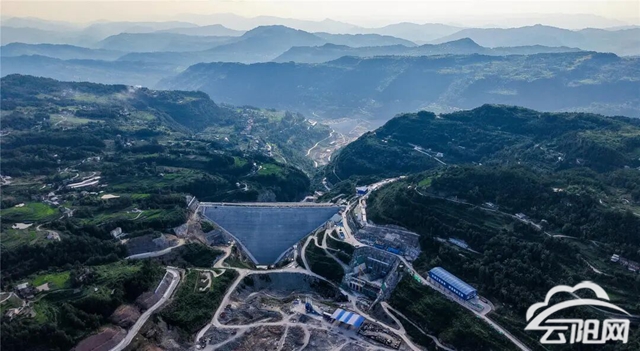

总装机容量1200兆瓦
项目建成投用后
将有效缓解渝东北地区电力容量和调峰缺口
对优化区域能源结构
保障电网安全稳定运行意义重大
云阳报第20200806期
