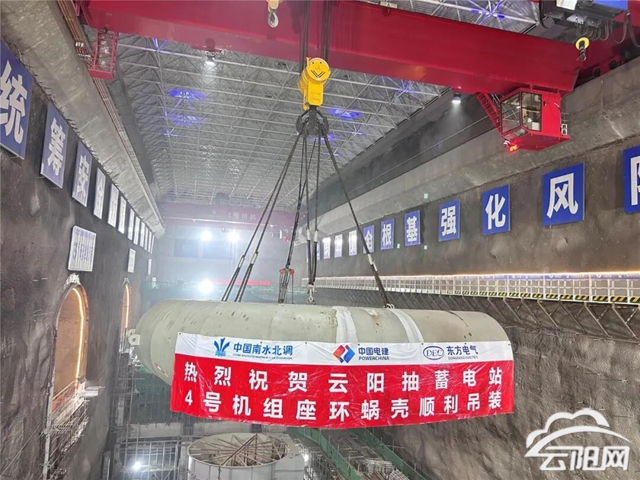

云阳网讯(记者 谭启云)近日,云阳建全抽水蓄能电站再传捷报——4号机组座环蜗壳顺利完成吊装。作为该电站最后一台机组座环蜗壳,其平稳精准就位,标志着电站4台机组座环蜗壳吊装任务全部完成,项目机电安装取得又一标志性成果,为实现2027年首台机组投产发电目标打下坚实基础。

云阳建全抽水蓄能电站由中国南水北调集团新能源投资有限公司所属重庆新能源开发有限公司投资建设。自今年1月17日首台机组座环蜗壳完成吊装以来,项目建设团队保持高效推进节奏,先后于3月30日、5月28日完成2号和3号机组座环蜗壳吊装,7月23日又完成4号机组座环蜗壳吊装这一关键节点。
据了解,半年多来,各参建单位密切协同,系统总结前三台机组施工经验,持续优化施工组织和工艺衔接,强化资源配置与交叉作业协调,推动座环蜗壳吊装安全稳步实施,充分展现了项目团队高效协同能力。4号机组座环蜗壳顺利就位,不仅为后续安装施工创造有利条件,更意味着电站4台机组全部完成这一关键节点。接下来,项目机电安装将加快转入多专业、多工作面协同推进的新阶段,为水轮机、发电机等主体设备安装及后续调试工作有序展开提供有力保障。

重庆新能源开发有限公司相关负责人表示,下一步将继续锚定2027年首台机组投产发电目标,统筹抓好安全、质量、进度和投资管控,紧盯各机组安装关键路径,全面推进机电安装平行作业,加快水轮机、发电机等核心设备安装调试,坚持精益建造、打造精品工程,全力将云阳建全抽水蓄能电站建成“双示范一标杆”工程。

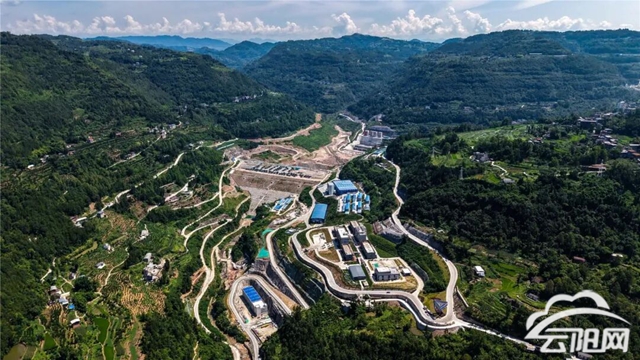

据悉,云阳建全抽水蓄能电站建成后将为重庆电网提供1200兆瓦调节电源,有效缓解渝东北地区电力容量和调峰缺口,对优化区域能源结构、保障电网安全稳定运行意义重大。
